Einschub an der Innere Kanalstraße
Einschub an der Innere Kanalstraße

Innere Kanalstraße in Köln - Erneuerung Eisenbahnüberführung

Das Projekt

Steckbrief

  • Ort: Köln
  • Baumaßnahme: Brücke
  • Projektstand: fertiggestellt

Die eingleisige Eisenbahnüberführung Innere Kanalstraße in Köln-Nippes wird erneuert. Die Bestandsbrücke aus dem Jahr 1915 hat das Ende ihrer technischen Nutzungsdauer erreicht.

Die neue Eisenbahnüberführung überführt die fünfstreifige Innere Kanalstraße und bleibt in der lichten Weite unverändert bei 26,00 m. Die lichte Höhe wird über die gesamte Brückenlänge auf 4,50 m erhöht.

Wesentliches Ziel der Bau­maß­nah­me in Köln-Nippes ist neben der Erhöhung der lichten Höhe auf 4,50 m über die gesamte Brückenlänge, die Ver­füg­bar­keit der In­fra­struk­tur si­cher­zu­stel­len.

Des­halb ist es eine zen­tra­le Auf­ga­be der DB InfraGO AG, die be­stehen­de Über­füh­run­g nach ak­tu­ell gel­ten­dem Stan­dard so­wie tech­ni­schem Re­gel­werk zu ver­bes­sern.

Ist:-Zustand:
- Stahlbogen-Überbau von 1915​
- Fünfspurige Straße mit beidseitig angeordneten Geh-/Radwegen​
- Variierende Durchfahrtshöhe 2,0 m – 4,90 m​

​Soll-Zustand:
- Stahltrog-Überbau ​
- Einheitlich durchgehende Durchfahrtshöhe von 4,50 m

Mediathek

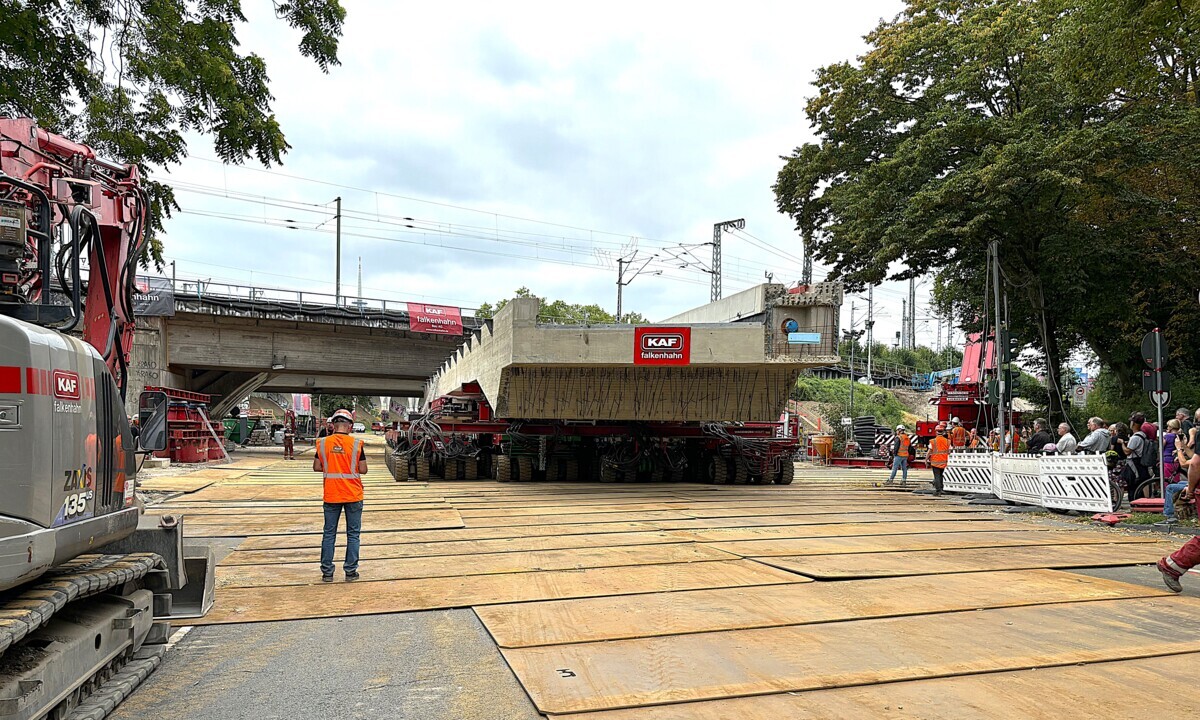

Neue Brücke Innere Kanalstraße
27.08.2025
Neue Brücke Innere Kanalstraße

Die neue Brücke steht am Platz. Nun finden noch wenige Restarbeiten statt.

© DB
Video: Einschub der neuen Brücke
29.08.2025
Video: Einschub der neuen Brücke
© DB
13.08.2025

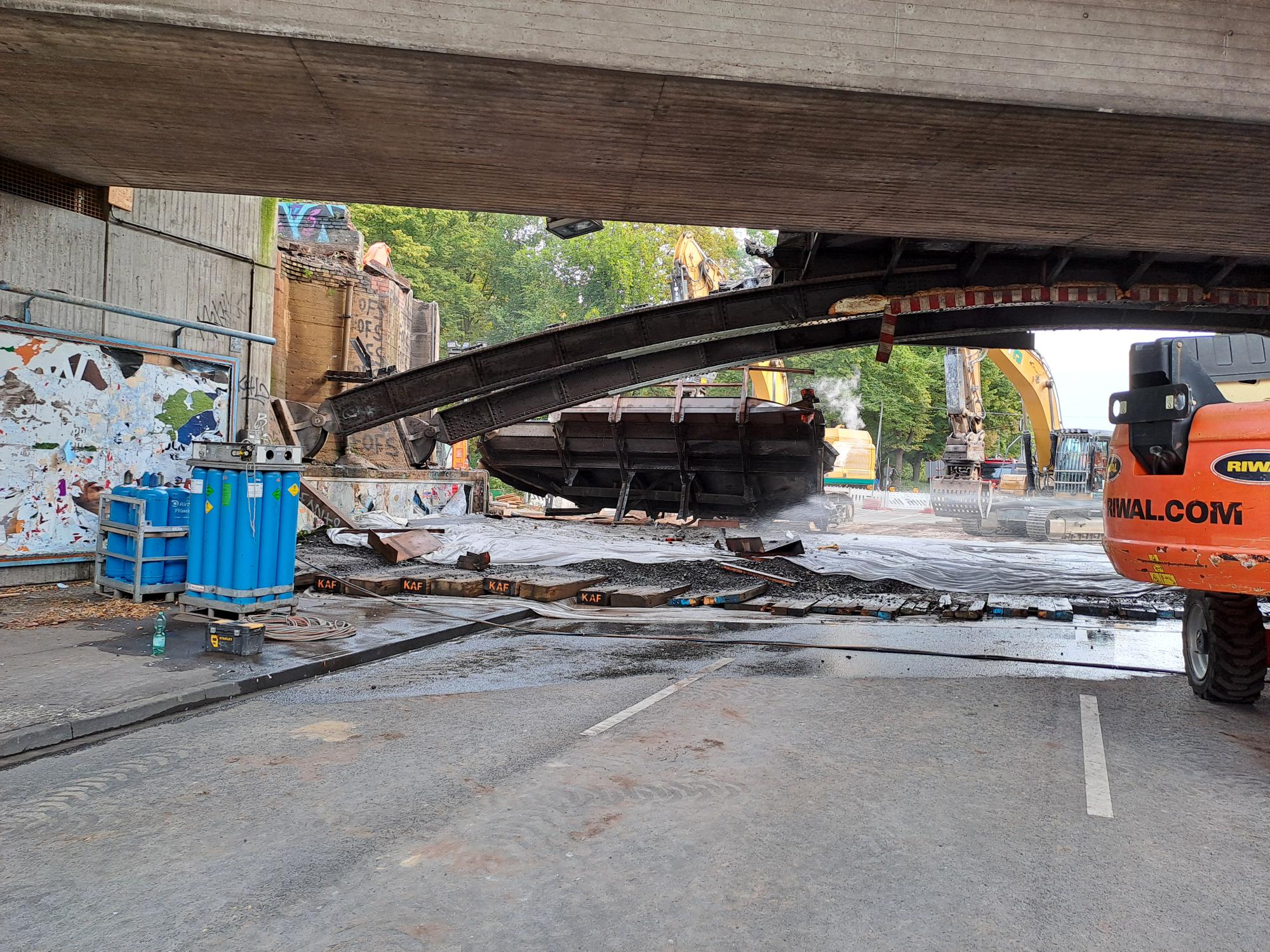

Ende der "Idiotenbrücke": Die alte Eisenbahnüberführung an der Inneren Kanalstraße wird abgerissen. Bild vom Wochenende 9./10. August 2025

© DB
13.08.2025

Ende der "Idiotenbrücke": Die alte Eisenbahnüberführung an der Inneren Kanalstraße wird abgerissen. Bild vom Wochenende 9./10. August 2025

© DB

Einschub am 16. August 2025

Zeitplan

  • November 2024 - August 2025

    vorbereitende Maßnahmen

  • August 2025

    Hauptarbeiten

  • Wochenende 09./10. August

    Rückbau der Brücke

  • Wochenende 16./17. August

    Einfahren des neuen Bauwerkes

  • September 2025

    Inbetriebnahme

  • September - Dezember 2025

    Restarbeiten
