Erneuerung der Brücke an der Lüghauser Straße

Das Projekt

Steckbrief

  • Ort: Rösrath
  • Baumaßnahme: Brücke
  • Projektstand: in Planung

Newsletter

Streckensperrung (RB25) zur Erneuerung der Eisenbahnbrücke in Rösrath-Hoffnungsthal

Die Brücke in Hoffnungsthal aus den Jahren 1905/1906 muss erneuert werden. Es handelt sich um aufwendige Arbeiten.

Das jetzige Bauwerk wird durch ein neues Walzträger in Beton (WiB)-Bauwerk ersetzt. Dabei erhält das neue Bauwerk einen zweiten Überbau, da die Strecke zukünftig zweigleisig ausgebaut werden soll. Der zweigleisige Ausbau selbst ist allerdings nicht Gegenstand dieser Maßnahme. Ebenfalls wird die Böschung im Bauwerksbereich angepasst. Die jetzige lichte Höhe & lichte Weite bleiben unverändert.

Hierfür liegt ein Planfeststellungsbeschluss von August 2024 vor.

Die Arbeiten sind aufwendig, weil das bisherige Bauwerk flach gegründet ist, das neue hingegen tief auf Bohrpfählen hinter Bestandswiderlagern gegründet werden soll.

Die Baumaßnahme im Detail

Die neue Eisenbahnüberführung wird an derselben Stelle wie das bestehende Brückenbauwerk errichtet. Die neue Brücke wird durch zwei Überbauten ersetzt. Die Gründung der Widerlager erfolgt mittels einer Bohrpfahlgründung hinter den bestehenden Widerlagern. Die Bohrpfähle reichen bis in den zersetzten Tonschiefer. Für das Bauvorhaben sind vier Baustelleneinrichtungsflächen (BE-Flächen) inklusive Baustellenzufahrten mit einer gesamten Fläche von 5.302 m² vorgesehen. Diese Flächen werden nur temporär in Anspruch genommen und nach Beendigung der Baumaßnahme wieder in ihren ursprünglichen Zustand versetzt. Die Gesamtbauzeit inkl. Restarbeiten nach Inbetriebnahme wurde bei Planung mit ca. 15 Monaten angenommen.

Bündelung mit weiteren Maßnahmen

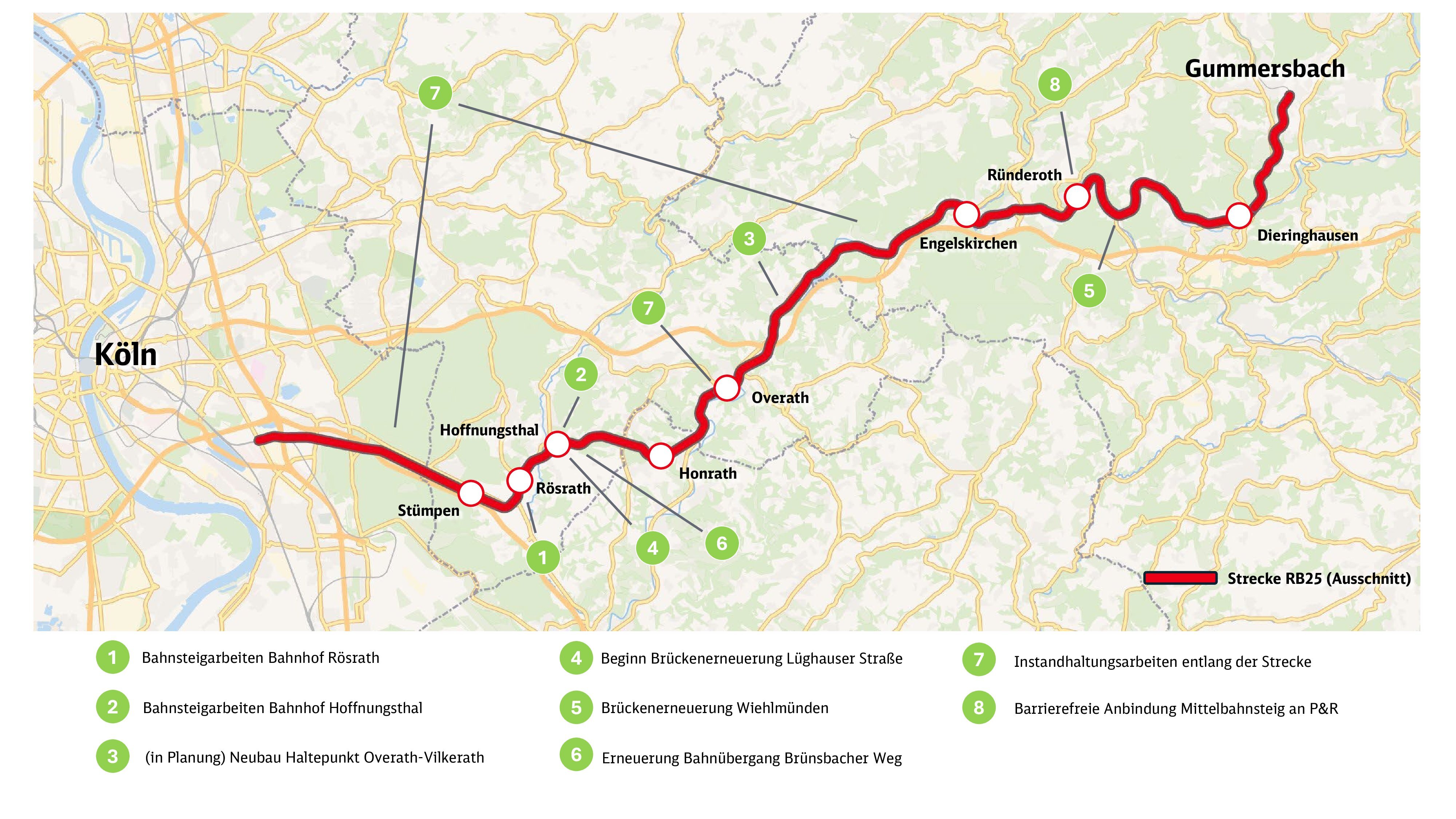

Die Sperrzeit der Strecke (R25) vom 27.03.2026 bis zum 07.08.2026 während der Arbeiten wird genutzt, um gebündelt weitere Maßnahme umzusetzen. Diese sind

  • Streckenarbeiten in Porz-Heumar - Rösrath (27.03.-03.04.2026)
  • (in Planung) Bahnsteigarbeiten Bahnhof Rösrath (27.03.-07.08.2026)
  • (in Planung) Bahnsteigarbeiten in Hoffnungsthal (27.03.-17.07.2026)
  • Erneuerung Bahnübergang Brünsbacher Weg  (27.03.-03.04.2026)
  • (in Planung) Neubau des Haltepunkts Overath-Vilkerath (08.06 bis 07.08.2026)
  • Erneuerung der Eisenbahnüberführung Wiehlmünden (08.06.-07.08.2026)
In der mehrmonatigen Sperrzeit wird eine Vielzahl an Maßnahmen gebündelt umgesetzt

Einschränkungen

Die Strecke der RB25 muss für diese und weitere Maßnahmen  vom 27.03.2026 bis zum 07.08.2026 gesperrt werden. Es wird ein Schienenersatzverkehr eingerichtet.
